Ein neuer Kindergarten ist gebaut | |

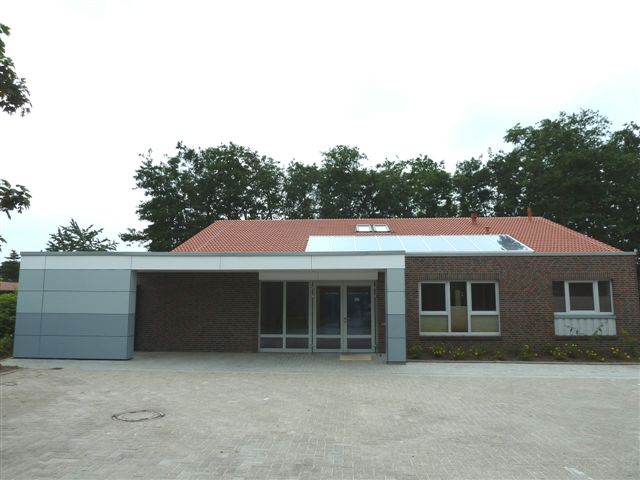

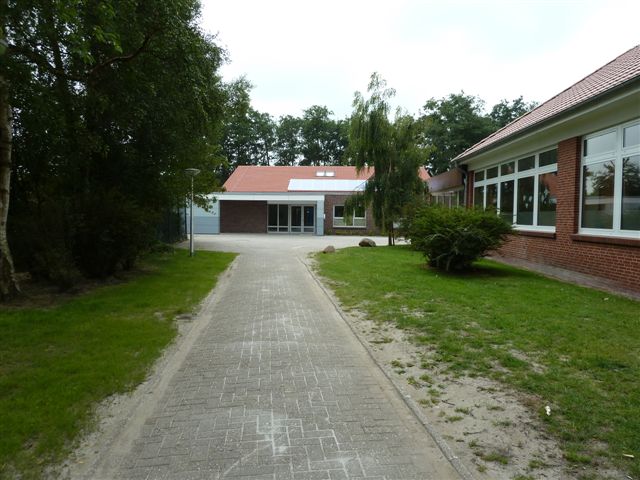

So sieht der neue Kindergarten aus |
|
Aufstellung fürs Gruppenbild - Die Kinder und Ihre Gäste |
|
|
|

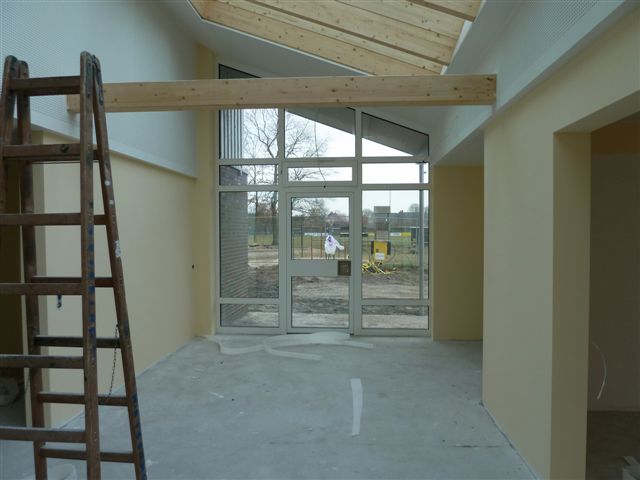

Glückliche Spielkreismitarbeiterinnen |
|
SG-Bürgermeister begrüßt die Gäste |
und viele waren gekommen |
|
|
Begrüßungslied der Kinder |
Die
Einweihung sollte eigentlich bereits zu Ostern stattfinden, leider kam es immer
wieder zu Verzögerungen. Doch jetzt war die Freude bei allen Beteiligten groß. |
|
|
|
|
Am
Dienstag, 14. Juni, haben die Kinder und ihre Erzieherinnen den neuen
Kindergarten in Werdum bei der Grundschule in „Besitz“ genommen. Nachdem der
Umzug von den alten in die neuen Räumlichkeiten mit Unterstützung der Eltern erledigt war, konnte
nunmehr in den Ferien mit einem Teil der Kinder der „Probelauf“ beginnen, auch
wenn in den verschiedenen Räumlichkeiten immer noch Dinge fehlen. |
|

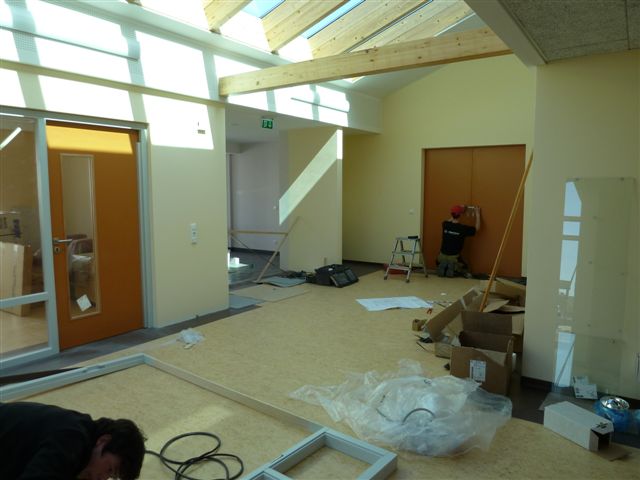

Der große, helle Spielflur |

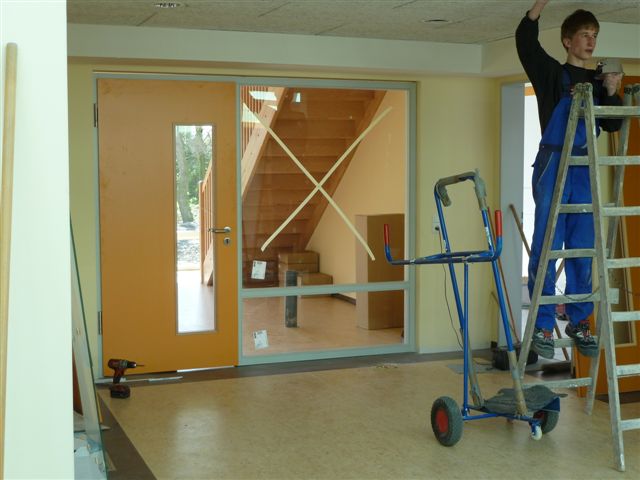

Das "Oberdeck" |
Der Garderobenbereich |
Der Platz der "Chefin" |
Gestern war Umzugstag. Der Kindergarten wird nach den Pfingstferien am Dienstag den betrieb im Neubau aufnehmen. Bevor es losgehen kann mußte aber umgezogen werden. Viele Eltern beteilgten sich dabei als Umzugshelfer und unterstützten Adda Eden-Becker und Maike Ahrens bei der Schlepperei. (mehr) |
|

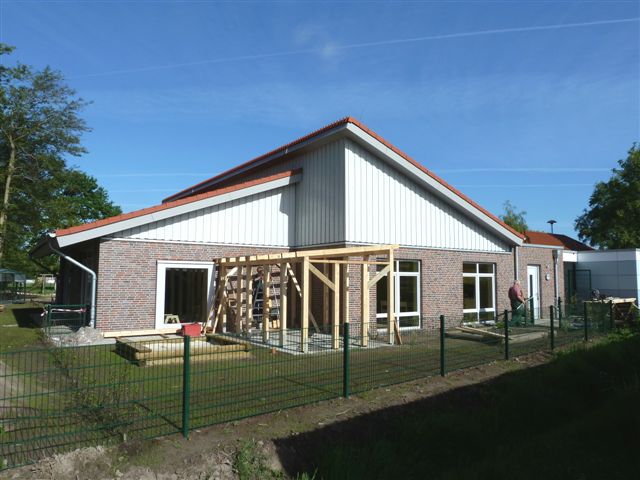

Der Neubau des Kindergartens in Werdum entwickelt sich so langsam zu einer unendlichen Geschichte. Immer noch sind Arbeiten zu erledigen, im Innen- wie im Außenbereich. Am Montag, 23. Mai, war nun die Firma Alexander Sassen aus Uplengen-Remels damit beschäftigt, die Unterstellmöglichkeit für die Außen-Spielgeräte zu erstellen. Beim Innenausbau hakt es auch, so dass ein Einweihungstermin noch nicht genannt werden kann - dabei war eigentlich Ostern als Termin vorgesehen. |
|
Am 3. Mai rückte eine Reinigungs-Firma aus Stade an. Sie führte die Endreinigung im neu erbauten Kindergarten durch. Dabei sind noch immer einige Restarbeiten zu erledigen - es zieht sich hin. Trotzdem beginnen die Mitarbeiterinnen tatkräftig mit dem Umzug. Die ersten Gegenstände wurden bereits mit Muskelkraft von den alten in die neuen Räumlichkeiten transportiert. |
|

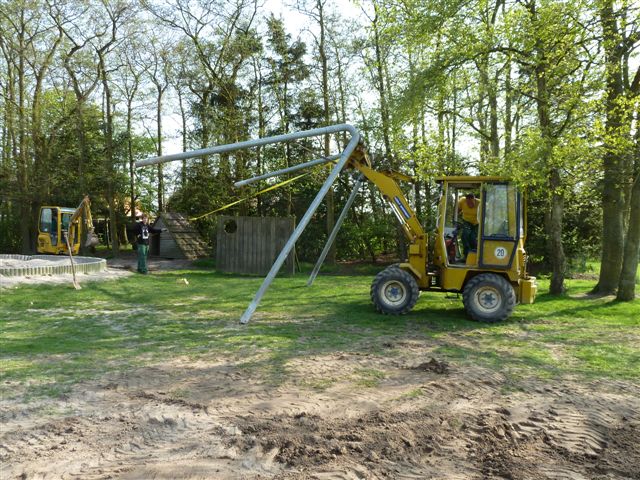

Im Kindergarten sind nur noch Restarbeiten zu erledigen. Leiterin Adda Becker wartet sehnsüchtig auf die Fertigstellung. Laut Auskunft von Hausmeister Gustav Janssen müssen die Innengewerke bis zum 2. Mai fertig gestellt sein, da am 3. Mai die Endreinigungs-Firma anrückt. Dagegen geht es jetzt im Außenbereich richtig voran. Die Firma Sassen, Uplengen-Remels, ist mit dem Aufstellen des grün gehaltenen Zaunes rings um das Gelände beschäftigt. Die Abgrenzung ist einen Meter hoch. Auf dem umliegenden Gelände ist die Firma van Büren, Wilhelmshaven, mit der Gestaltung bzw. Umgestaltung beschäftigt. Mit der Umsetzung der ersten Spielgeräte wurde am 26. April begonnen.Bei anhaltend gutem Wetter dürften die Arbeiten in der nächsten Woche abgeschlossen sein. |
|

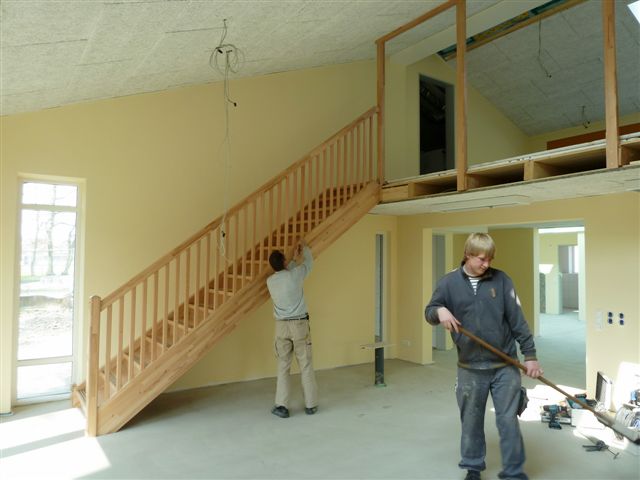

Auf dem Kindergarten-Neubau tummelten sich am Montag, 11.4., allerlei Handwerker. Die Innentüren wurden eingesetzt, Deckenlampen montiert und die Fliesenleger hatten ihre letzten Arbeiten fast vollendet. Aufgestellt wurden kürzlich die beiden Leuchten an der zum Kindergarten führenden Straße. Die Gemeindearbeiter haben noch ein paar Bäume des Werdumer Wäldchens gefällt. Damit steht den Kindergarten-Kindern genügend Spielfläche an der südlichen Seite des Gebäudes zur Verfügung. |
|
|
|
Die Arbeiten gehen weiter! |
|
Die
Arbeiten im Kindergarten-Neubau sind ins Stocken geraten. Zwar haben wir die

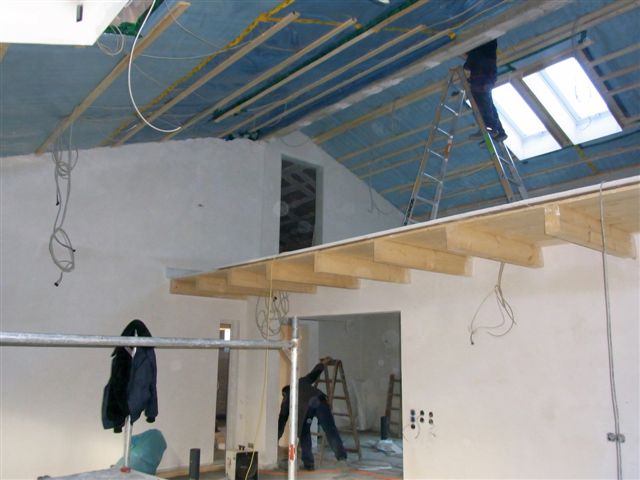

Firma Caspers u. Janßen aus Esens beim Treppeneinbau für das 1. Stockwerk
angetroffen, ansonsten herrscht jedoch seit einigen Tagen Ruhe. Dabei sollte
der Fußbodenbelag bereits verlegt sein. Auch der Landschaftsgärtner hat noch
nicht mit seinen Arbeiten begonnen. |
|
|
|

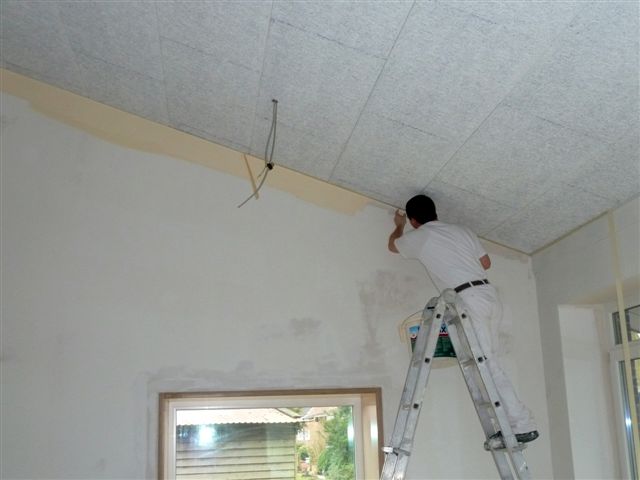

Im und um den Kindergarten wird fleißig gewerkelt. Die Verfugung des Neubaus wurde in diesen Tagen fertig gestellt, die Pflasterung ebenfalls. Im Innenbereich ist der Maler im vollen Einsatz. Die Wände werden größtenteils in einem hellen, freundlichen, gelben Farbton gestrichen. Laut Hausmeister Gustav Janssen beginnen voraussichtlich in der 11. Woche die Bodenbelagsarbeiten. Dabei wird pflegeleichter Linoleum-Belag verwendet. Der Landschaftsgärtner rückt ebenfalls in Kürze an um die Außenanlagen zu gestalten und Anpflanzungen vorzunehmen. |
|
|
|
|
|
|
|
Obwohl
es z. Z. recht frisch ist, gehen die Pflasterarbeiten durch die Firma
Hollander, Westerholt, voran. Rings um den Neubau ist das Pflaster gelegt,
jetzt wurde der Parkplatz mit Rasensteinen
fertig gestellt. Auch im Zufahrtsbereich kommt die Pflasterung voran.
Dabei werden die alten Steine aufgenommen und neu verlegt. |
|
|
|
Rund
um den Kindergarten-Neubau ist die Firma Hollander, Westerholt, zur Zeit aktiv.
Überschüssiger Mutterboden am Wäldchen wurde abgetragen, Abflussrohre
gelegt, Sand eingefüllt und verdichtet.
Die Pflasterarbeiten laufen, so dass das Gebäude in Kürze „sauberen Fußes“ zu
erreichen ist. |
|
|
|
|
|

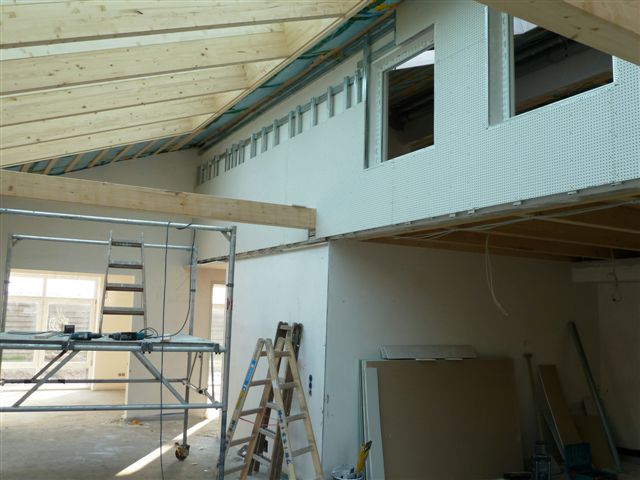

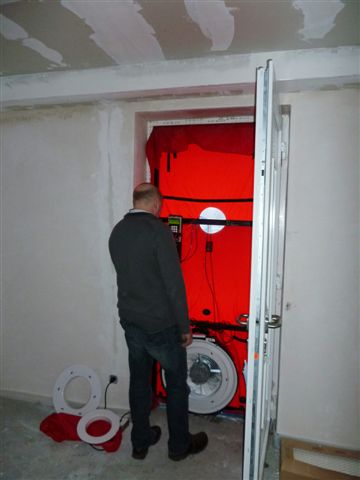

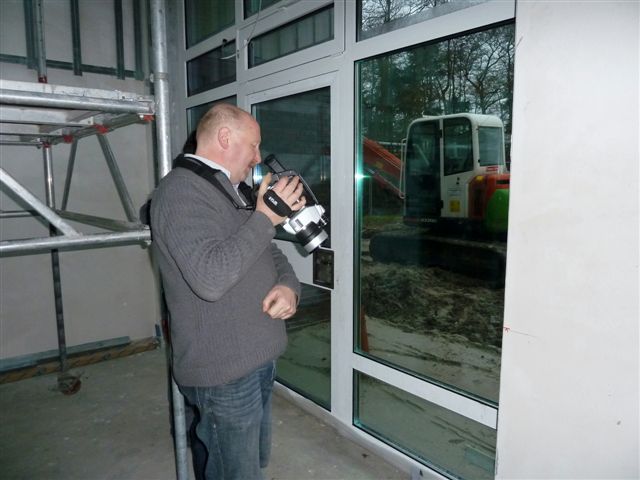

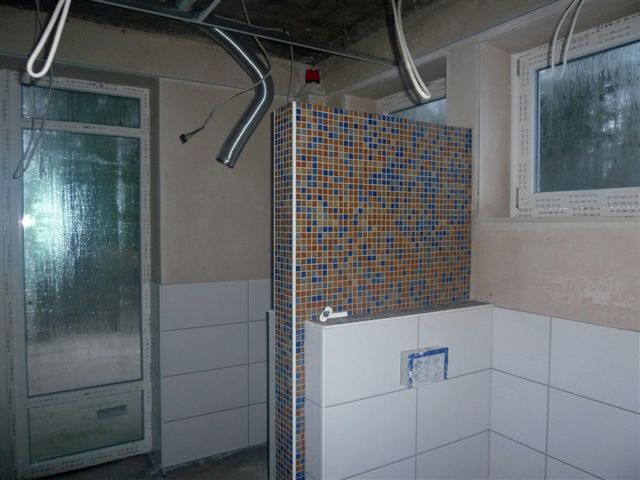

Zu Beginn der 7. Woche wurde im neuen Kindergarten von einem Unternehmen die BlowerDoor-Messung durchgeführt. Für die Messung, die seit 1989 in Deutschland eingesetzt wird, wurde ein BlowerDoor-Ventilator in ein Fenster eingesetzt. Alle weiteren Außentüren und Fenster wurden geschlossen. Mit Hilfe des Ventilators wurde kontinuierlich so viel Luft aus dem Gebäude gesogen, dass ein nicht wahrnehmbarer Unterdruck von 50 Pascal im Gebäude erzeugt war. Sind Leckagen in der Gebäudehülle vorhanden, strömt durch diese Außenluft ins Gebäudeinnere. Während des Gebäuderundgangs wurden die im Haus vorhandenen Luftströmungen per Infrarot-Thermografie lokalisiert. Beanstandete Stellen werden anschließend dokumentiert, so dass Nachbesserungen dann die logische Folge sind. |
|
|
|
|

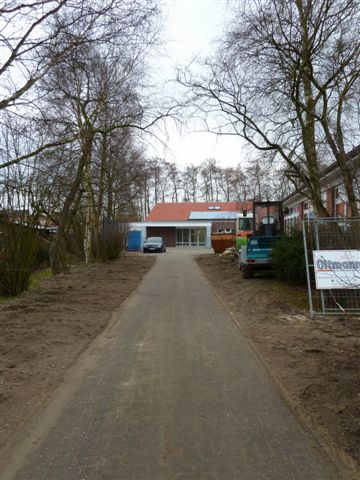

Wüst sieht die Zuwegung zum neuen Kindergarten derzeit aus. Grund ist die Verlegung der Versorgungsleitungen zum Neubau. Umfangreiche Baggerarbeiten waren dazu erforderlich. Die Anschlüsse sind aber verlegt, der Bau ist damit autark. Die Restarbeiten laufen auf Hochtouren weiter. |
|
|
|
|

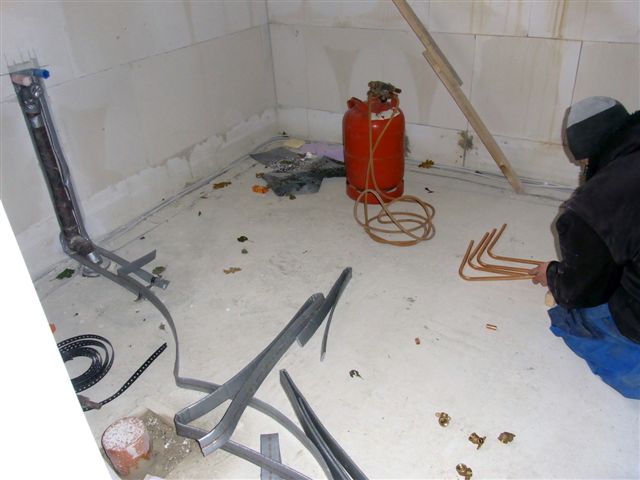

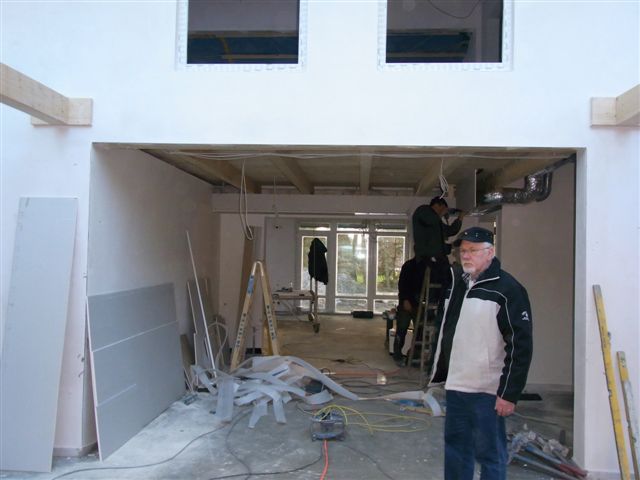

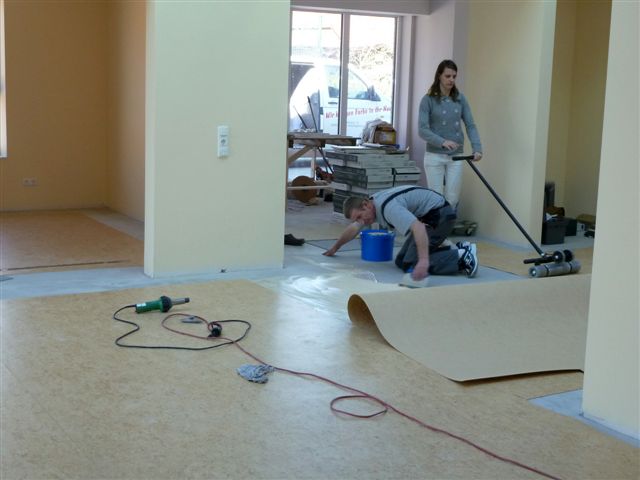

In der 3. Januar-Woche wurde der Estrich in die Räumlichkeiten des Kindergarten-Neubaus eingebracht. Nach der Trocknungsphase sind verschiedene Handwerker mit Volldampf bei den weiteren Arbeiten. So wird z. Z. die Lüftungsanlage installiert, der Trockenausbau vorangetrieben und mit den Vorbereitungen für die Fliesenarbeiten wurde begonnen. Die Hausanschlüsse für Strom und Gas müssen noch etwas warten. Auf Grund der herrschenden Temperaturen können die Arbeiten noch nicht durchgeführt werden. |
|
|
|
Die Witterung
meint es mit den Handwerkern nicht gerade gut. Bei nasskaltem Wetter ist die
Dachdecker-Firma trotzdem aktiv dabei die Außengestaltung fertig zu
stellen. |
|
|
|

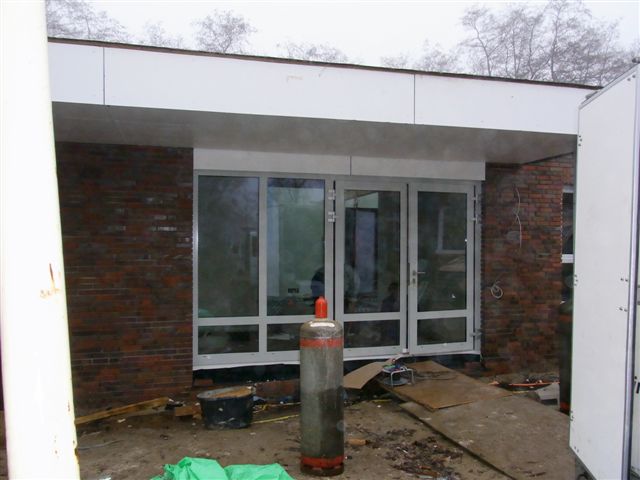

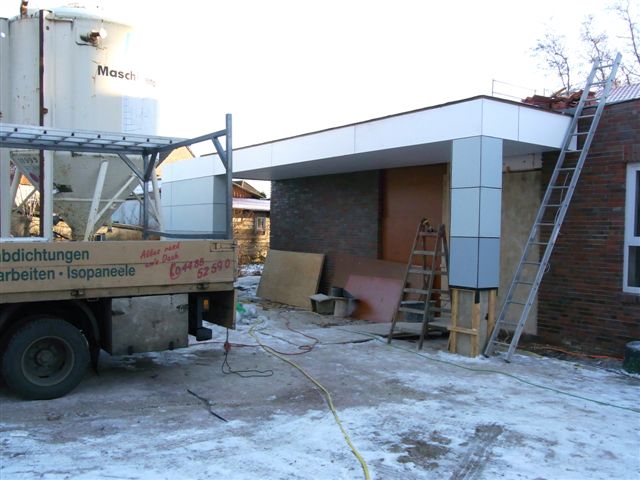

Trotz kalter Witterung
arbeiten die Handwerker zurzeit an der Verkleidung des vorderen
Eingangbereichs beim neuen Kindergarten. |
|
|
|

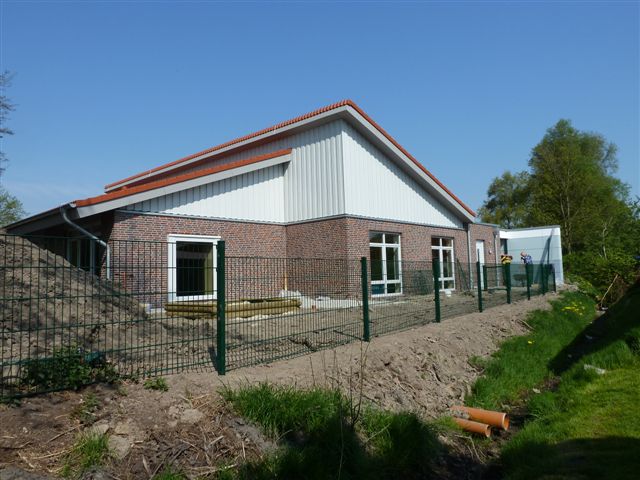

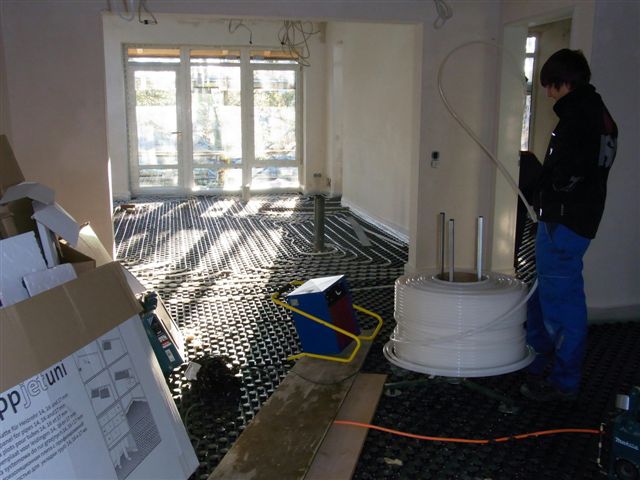

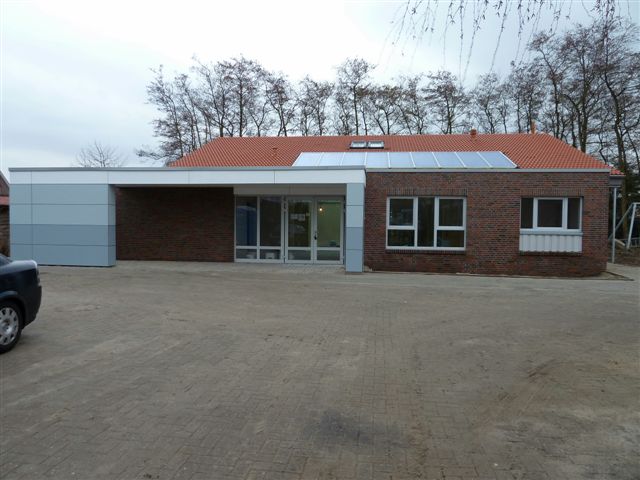

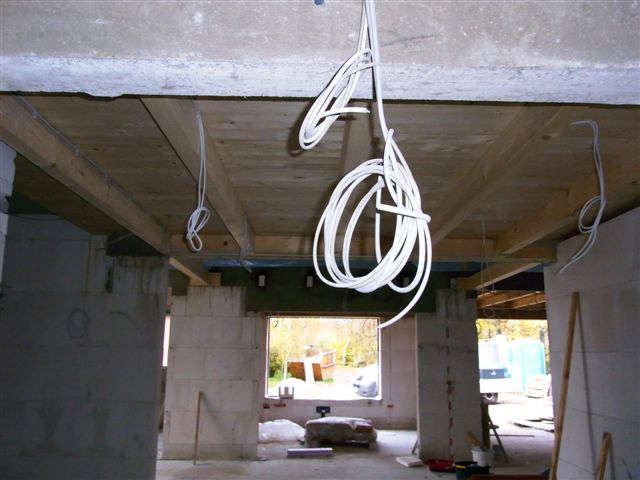

Nachdem die Firma Evers, Esens, die Elektroarbeiten so weit wie möglich/notwendig abgeschlossen hat, startete die Firma Matulla, Holtgast, nunmehr mit der Verlegung der Rohre und Leitungen für den Einbau der Heizungsanlage. Architekt Ubben, vom Architekten- und Ingenieurbüro Ubben/Ihnken/Ufken aus Esens, bestätigte im Gespräch, dass sich der Bau weiterhin im Zeitplan bewegt. Nach seiner Aussage werden zu Beginn der 45. Woche die Fenster eingebaut und der Innenausbau läuft weiter. |
|
|
|

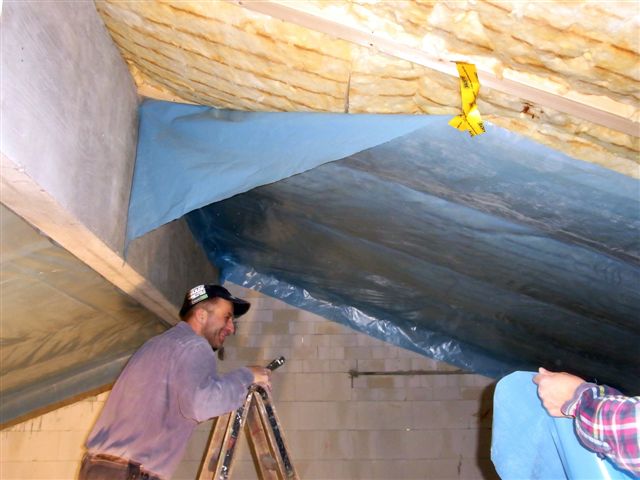

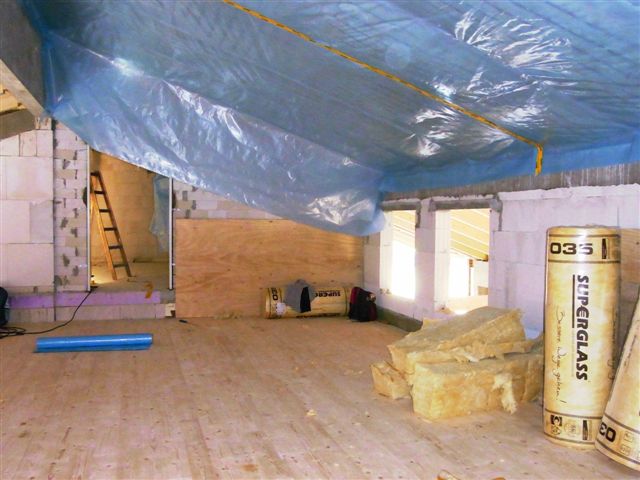

Die Firma Eissing aus Rhauderfehn/Burlage ist z. Z. mit den Isolierungsarbeiten im Neubau des Kindergartens in Werdum beschäftigt. Wenn die Arbeiten fertig gestellt sind, wird die Firma Evers, Esens, mit den Elektroarbeiten beginnen. Nach Aussage von Architekt Ubben vom Architekten-/Ingenieurbüro Ubben/Ihnken/Ufken aus Esens, bewegt sich der Kindergarten-Neubau im vorgesehenen Zeitrahmen. Sollte der Wettergott weiterhin mitspielen, wird der geplanten Fertigstellung (März/April 2011) nichts im Wege stehen. |
|
|

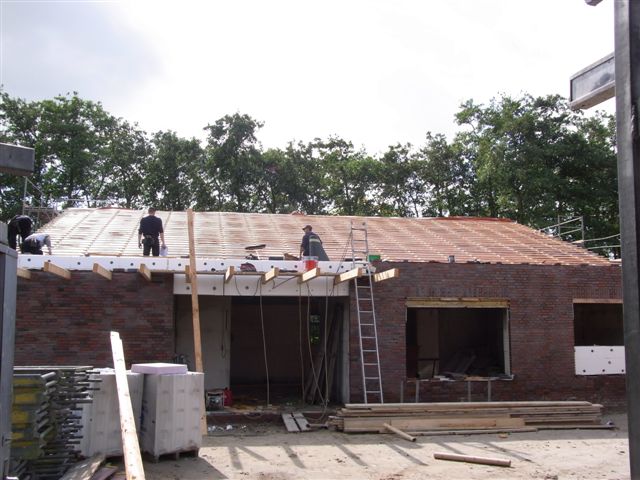

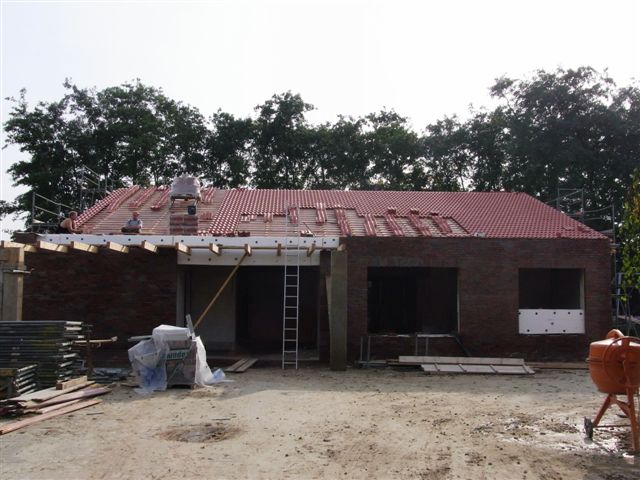

Die Dachdecker-Firma Schneider, Westerstede, kommt mit dem Aufbringen der Dachziegel gut voran. Unser Foto vom 23. September zeigt die Vorderansicht (Eingang), wo nur noch Restarbeiten zu erledigen sind. Die Südseite wurde bereits komplett eingedeckt |
|
|
|

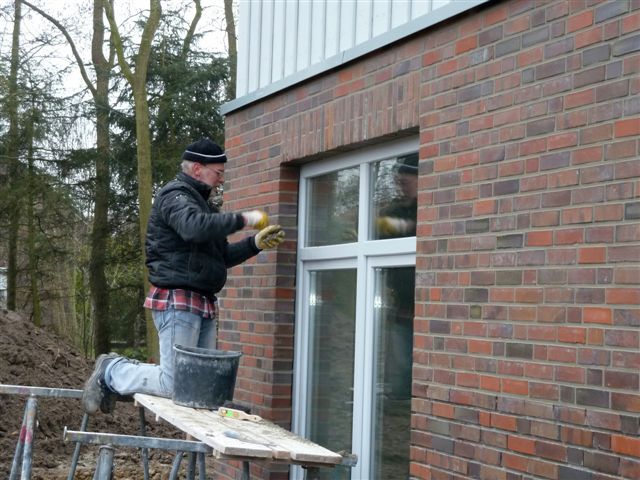

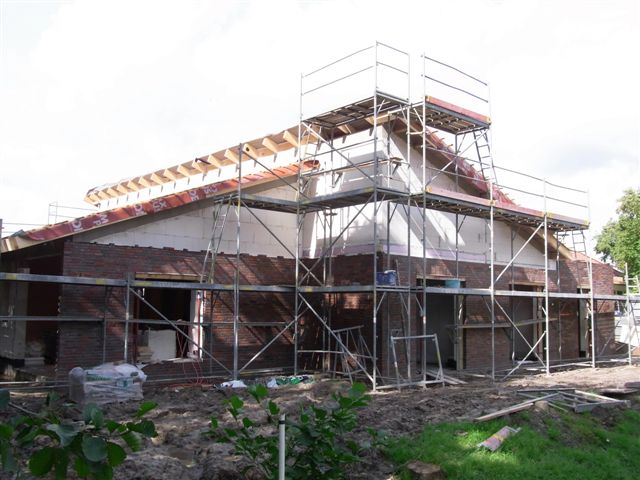

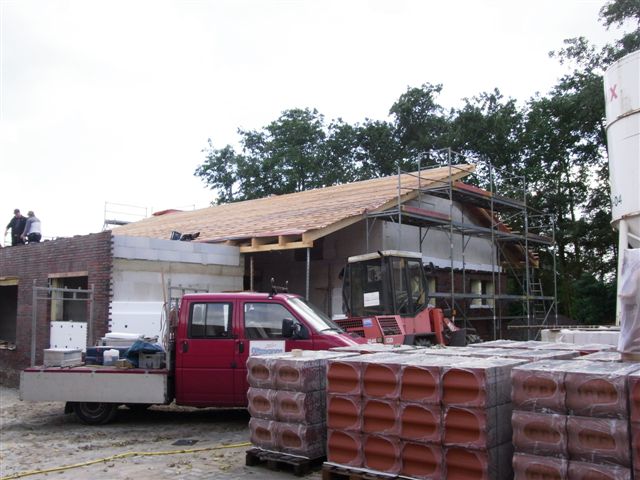

Am 3. September wurde der Kindergarten bei der Grundschule in Werdum gerichtet und das Richtfest gefeiert. Z. Z. ist die Firma Schneider aus Westerstede mit den Dachdeckerarbeiten beschäftigt. In der 38. Woche werden wohl die Dachziegel aufgebracht, sie lagern bereits auf dem Baugelände. Das Bauunternehmen Oltmanns hatte die Verklinkerung des gesamten Gebäudes während unseres Fototermins am 15. September fast abgeschlossen. Der Rest der Giebelflächen nach Osten und Westen werden anschließend mit einem Wärmedämm-Verbundsystem versehen. Damit dürfte die Außenschale des Gebäudes in Kürze bis auf die Verfugung fertig gestellt sein. |
|
|
|
Richtfest wurde am 03. September gefeiert. Samtgemeinde-Bürgermeister Jürgen Buß und Werdums Bürgermeister Friedhelm Hass trugen den letzten Dachsparren zum Bau und die Kinder des Kinderspielkreises, die im nächsten Frühjahr in den Neubau einziehen werden sangen zur Feier des Tages ein Handwerkerlied. (mehr) |
|
|
|
|
|
Das ausführende Bauunternehmen Oltmanns
aus Lammertsfehn legte am vergangenen Sonnabend, 28. August, eine
Sonderschicht ein. Bedingt durch das schlechte Wetter am Vortag, galt es,
verlorene Zeit aufzuholen. |

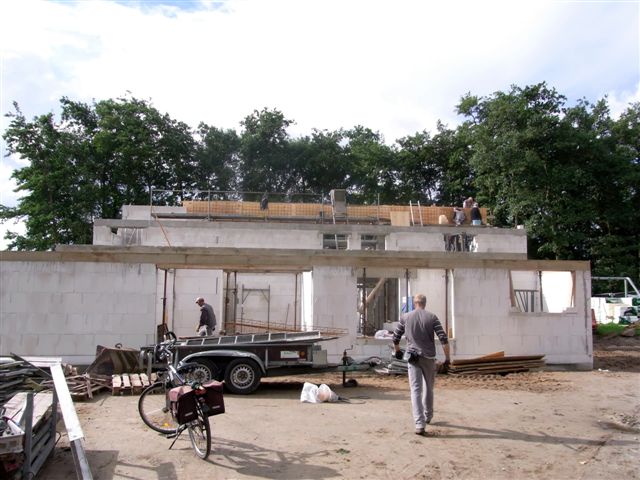

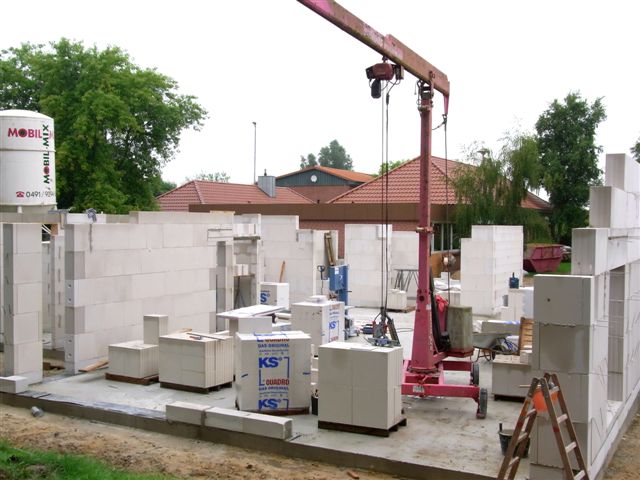

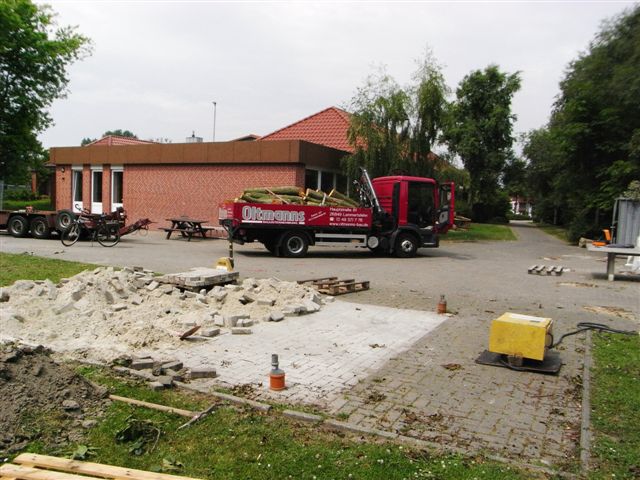

Die ausführende Firma Oltmanns, Lammertsfehn, kommt mit den Hochbauarbeiten des neuen Kindergartens gut voran, auch wenn es auf unserem Foto vom 16. August nicht danach aussieht. Die Maurer befanden sich zum Zeitpunkt des Schnappschusses in der wohlverdienten Frühstückspause. |
|

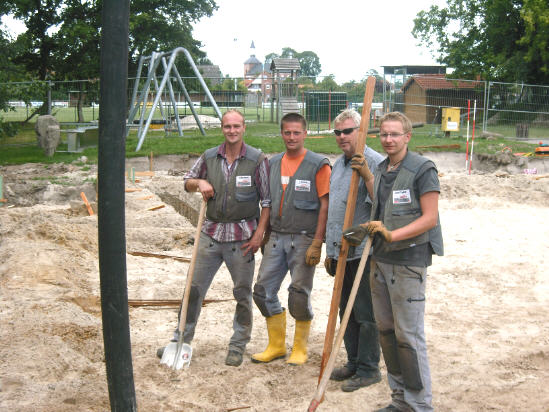

Nach den Erdarbeiten geht es jetzt so
richtig los mit dem Bau des neuen Kindergartens. Als erste Hochbaumaßnahme

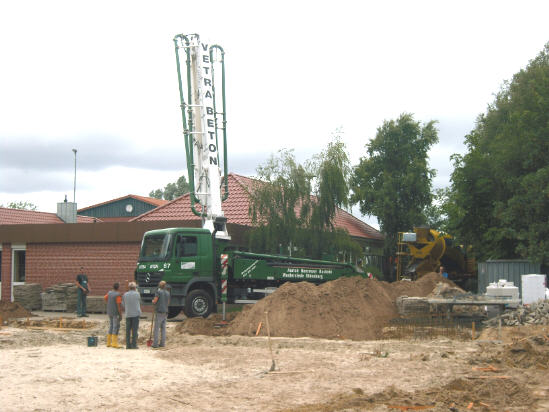

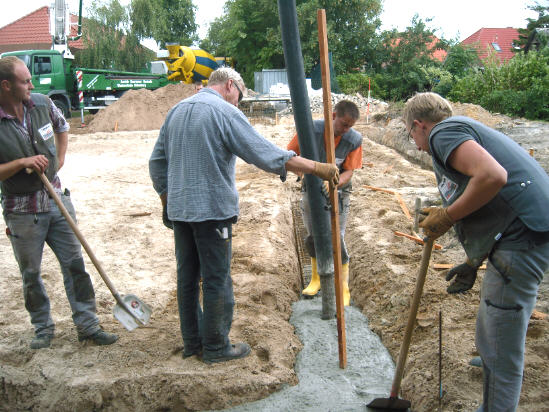

wurden die Fundamente gegossen. Mit einem großen Pumpenwagen wurde der
fertige Beton in die zuvor hergerichteten Fundamentgräben eingearbeitet. |
|
|
|
Die Mitarbeiter der Fa. Oltmanns vor | und während der Fundamentarbeiten |

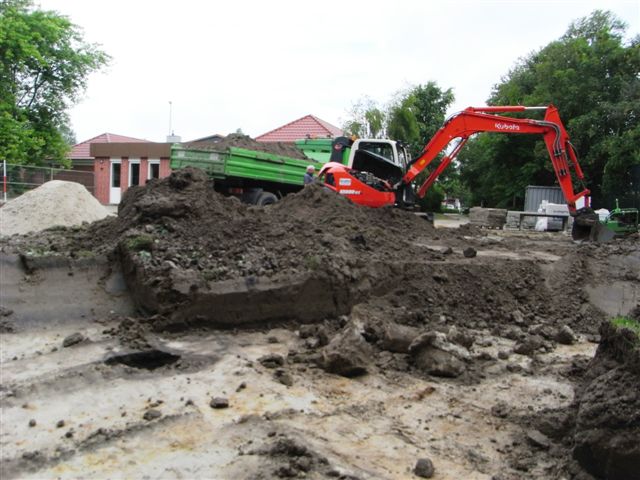

Erdarbeiten beim Kindergartenbau |
|

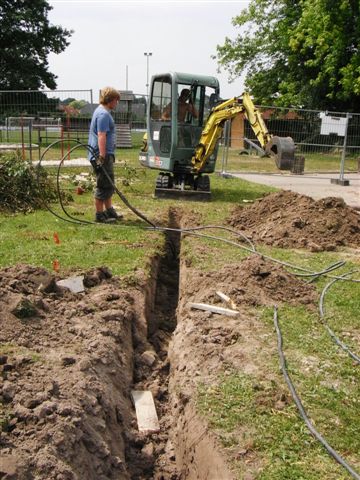

In der Nähe der Werdumer Grundschule gehen die vorbereitenden Arbeiten für den Bau des Kindergartens voran. Der Bauhof hat den Fahrradunterstand abgebaut, Harm Klattenberg zerlegte die alte Holzhütte und die Baufirma Oltmanns aus Lammertsfehn (Kreis Leer) hat einige wenige störende Bäume des Werdumer Wäldchens gefällt. Dabei bleibt der Großteil der Bäume erhalten. Außerdem hat die Firma das Strom-Erdkabel, welches zur alten Hütte führte, entfernt und einen Teil der Pflasterung aufgenommen. Einige Spielgeräte mussten zunächst einmal weichen. Sie wurden zwischengelagert und werden an anderer Stelle später wieder aufgebaut. |
|
Stromkabel wird entfernt | |
